リフォーム記録
1日目(金)
*キッチン解体*
2日目 (土)

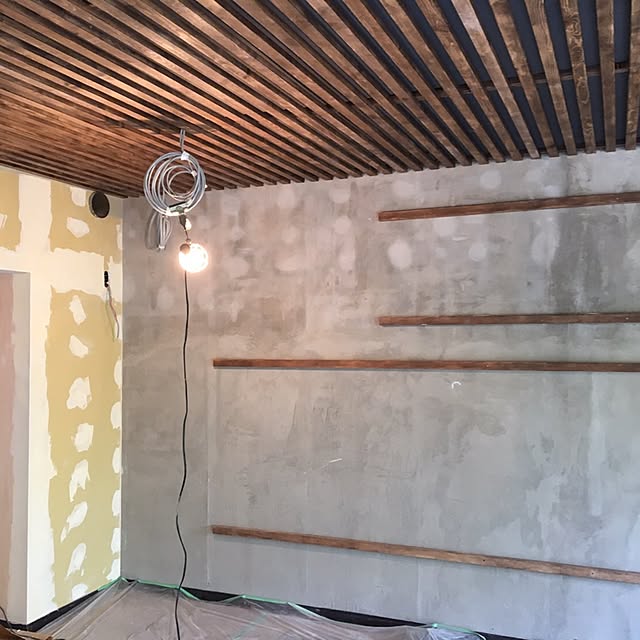

*電気工事*
1日目2日目は
いずれも作業が13時過ぎまで。
騒音、粉塵そこまで気にならず。
(旦那は工事中も別部屋で仕事中)
*日曜工事休み*
3日目(月)

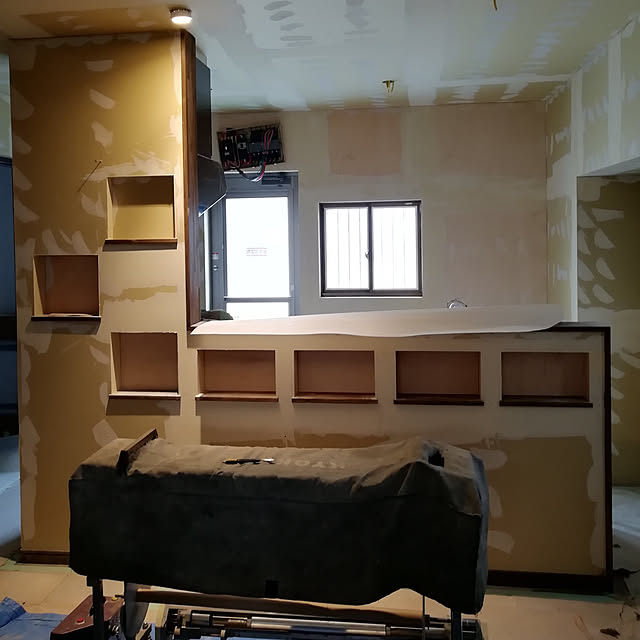

*造作工事①*
腰壁、カウンター造作
騒音ピークも仕事ができないほどではない。
粉塵はピーク、廊下もサンダル移動が必要
4日目(火)
*造作工事②*

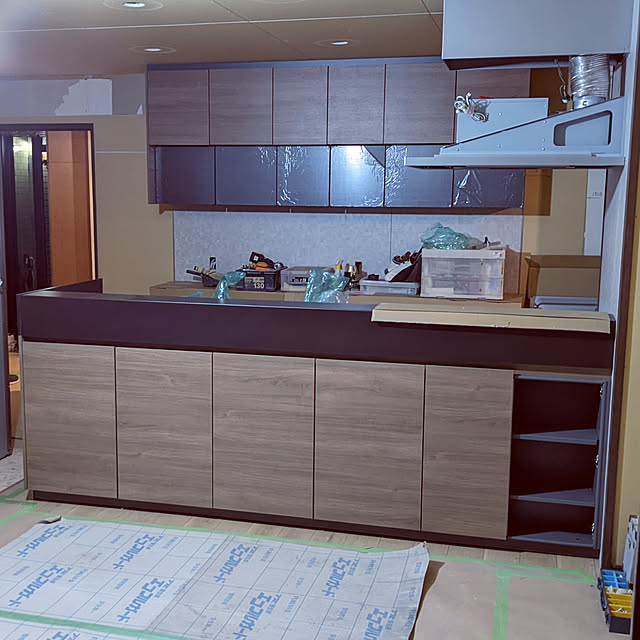

カウンター下収納、ニッチ製作
5日目(本日)
*クロス貼り*
(予定)
picは火曜日までの進捗写真です。
3日目に図面通りにいかなくなるトラブルが発生しました。
(また詳細は載せます)
ほぼほぼ順調に進んでいますが、
図面通りにいかず妥協した点がどうなっているのか、完成までちょっと不安ではあります💦
作業は今日入れて2日!
金曜日に仕上げ、クリーニングです。
